Operatorul național de transport al gazelor naturale, Transgaz, a analizat stadiul cererilor privind alimentarea cu gaze naturale a centralelor electrice cu ciclu combinat la nivel național. Este vorba de peste 20 de solicitări, care însumează o putere instalată potențială viitoare de peste 4.000 MW, potrivit analizei Transgaz consultată de Gândul.
Societatea Națională de Transport al gazelor Naturale Transgaz are înregistrate în acest moment 22 de cereri privind alimentarea centralelor electrice cu ciclu combinat, au transmis, vineri, reprezentanții instituției, detaliind stadiul proiectelor la nivel național.
„În vederea dezvoltării unor capacități de producție energie electrică din gaze naturale prin construirea unor Centrale Electrice cu ciclu combinat, este necesară asigurarea alimentării cu gaze naturale direct din SNT la presiuni ridicate și la debitele necesare pentru dezvoltarea puterilor electrice maxime”, se precizează în analiza Transgaz.
Transgaz este operatorul tehnic al Sistemului Naţional de Transport (SNT) gaze naturale şi asigură transportul intern și internațional al gazelor naturale – activitate reglementată de monopol, cu tarife stabilite în baza metodologiei emise de Autoritatea Națională de Reglementare în domeniul Energiei, și dispecerizarea gazelor și cercetarea şi proiectarea în domeniul transportului gazelor naturale.
Operatorul național de transport al gazelor naturale a detaliat atât stadiul cererilor, dar și soluțiile din Avizul Tehnic de Racordare, acolo unde a fost emis.

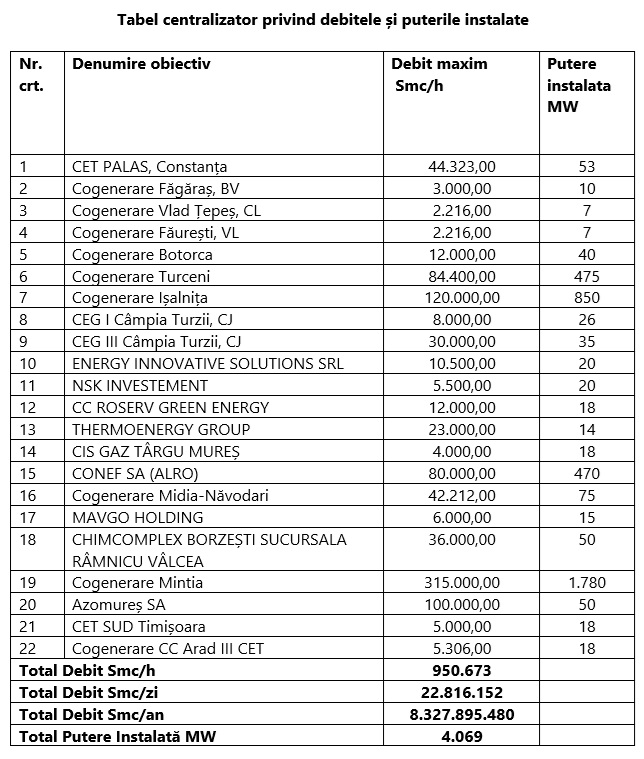

În acest sens, SNTGN TRANSGAZ SA a înregistrat un număr de 22 de cereri.
Necesitatea și oportunitatea: CET PALAS este principala sursă de alimentare cu energie termică a consumatorilor casnici, a instituțiilor publice și a agenților economici racordați la sistemul de termoficare existent în municipiul Constanța.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 21.05.2024 TERMOCENTRALE CONSTANȚA SRL a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 44.323 Smc/h, pentru o putere instalată de 53 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 56103/04.07.2024.
Soluția de racordare din ATR constă în cuplarea la conducta DN 500 Racord alimentare gaz SRMP Constanța, PN 45 bar, printr-un racord DN 250, PN 45, cu lungimea între 0,01 km – 0,1 km.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici racordați la sistemul de termoficare existent în municipiul Făgăraș.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 20.04.2023 TRUE ENERGY MANAGEMENT SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 3.000 Smc/h, pentru o putere instalată de 10 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 34959/11.05.2023.
Soluția de racordare din ATR constă în cuplarea la conducta DN 500 Racord alimentare gaz SRMP NITROPOROS Făgăraș, PN 25 bar, printr-un racord DN 100, PN 25, cu lungimea de aproximativ 1 km.
TRUE ENERGY MANAGEMENT SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 407/12.07.2023, în care, conform Ordinului ANRE nr. 8/2022, proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici de pe raza comunei Vlad Țepeș și din împrejurimi.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 13.06.2023, DRAGOS SOLAR PARK SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 2.216 Smc/h, pentru o putere instalată de 7 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 45640/21.06.2023.
Soluția de racordare din ATR constă în cuplarea la conducta DN 300 Urziceni-Călărași (Racord alimentare gaz SRMP Saint Gobain Călărași), PN 25 bar, printr-un racord DN 100, PN 25, cu lungimea între 0,01 km – 0,1 km.
DRAGOS SOLAR PARK SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 493/22.08.2023, în care, conform Ordinului ANRE nr. 8/2022, proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Solicitantul a informat ca lucrarea rămâne la stadiul de proiectare până la mijlocul anului 2025.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici de pe raza comunei Făurești și din împrejurimi.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 30.05.2023, FASTSENS SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 2.216 Smc/h, pentru o putere instalată de 7 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 45757/1/04.07.2023.
Soluția de racordare din ATR constă în cuplarea la conducta DN 150 Racord gaz PM Făurești, PN 40 bar, printr-un racord DN 100, PN 40, cu lungimea între 0,01 km – 0,1 km.
FASTSENS SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 492/22.08.2023, în care, conform Ordinului ANRE nr. 8/2022, proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Solicitantul a informat că lucrarea rămâne la stadiul de proiectare până la mijlocul anului 2025.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici de pe raza localității Velț și din împrejurimi.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 12.01.2024, INGENIOUS MACHINERY SOLUTIONS SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 12.000 Smc/h, pentru o putere instalată de 40 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 10140/05.02.2024.
Soluția de racordare din ATR constă în cuplarea la conducta DN 600 Coroi-Boian (Vest II), PN 40 bar, printr-un racord DN 150, PN 40, cu lungimea între 0,01 km – 0,2 km.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat si solicitarea este clasată.
Necesitatea și oportunitatea: Termocentrala Turceni are un rol important în Sistemul Energetic Național deoarece echilibrează balanța de energie electrică din sudul și sud-vestul țării, este un punct important de interconexiune cu sistemul vest european, este un participant activ pe piața de energie electrică.
Scopul racordării la SNT: Întreprinderea de măsuri pentru diversificarea mixului energetic în interiorul companiei, prin utilizarea unor capacități de producție pe gaz natural cu costuri viitoare de conformare scăzute și reducerea capacității de producție pe bază de lignit.
Stadiul racordării la SNT: În data de 13.07.2022 COMPLEXUL ENERGETIC OLTENIA SA, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 84.400 Smc/h, pentru o putere instalată de 475 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a realizat studiu de prefezabilitate, studiu de fezabilitate, proiect tehnic privind creșterea capacității de transport a SNT și a siguranței aprovizionării cu gaze naturale a Sucursalei Electrocentrale Turceni, si a demarat achiziția materialelor si construiri conductelor necesare.
Soluția de racordare din studiul de prefezabilitate prevede realizarea conductelor de transport DN500 PN40 Nod (NT) Tehnologic Hurezani – Bibești – Nod Tehnologic (NT) Turburea, jud. Gorj în lungime de 24,180 km, DN500 PN40 Țănțăreni – Turceni, jud. Gorj în lungime de 11,055 km și DN500 PN40 Racord CCGT Ișalnița, jud. Dolj în lungime de 0,610 km.
În prezent achiziția materialelor și execuției esteîin faza finală.
Necesitatea și oportunitatea: Termocentrala Ișalnița are un rol important în Sistemul Energetic Național deoarece echilibrează balanța de energie electrică din sudul și sud-vestul țării, este un punct important de interconexiune cu sistemul vest european, este un participant activ pe piața de energie electrică.
Scopul racordării la SNT: Întreprinderea de măsuri pentru diversificarea mixului energetic în interiorul companiei, prin utilizarea unor capacități de producție pe gaz natural cu costuri viitoare de conformare scăzute și reducerea capacității de producție pe bază de lignit.
Stadiul racordării la SNT: În data de 13.07.2022 COMPLEXUL ENERGETIC OLTENIA SA a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 120.000 Smc/h, pentru o putere instalată de 850 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a realizat studiu de prefezabilitate, studiu de fezabilitate, proiect tehnic privind creșterea capacității de transport a SNT și a siguranței aprovizionării cu gaze naturale a Sucursalei Electrocentrale Ișalnița si a demarat achiziția materialelor și construirii conductelor necesare.
Soluția de racordare din studiul de prefezabilitate prevede realizarea conductelor de transport DN500 PN40 Nod (NT) Tehnologic Hurezani – Bibești – Nod Tehnologic (NT) Turburea, jud. Gorj în lungime de 24,180 km, DN500 PN40 Țănțăreni – Turceni, jud. Gorj în lungime de 11,055 km și DN500 PN40 Racord CCGT Ișalnița, jud. Dolj în lungime de 0,610 km.
În prezent achiziția materialelor și execuției este în faza finală.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici racordați la sistemul de termoficare existent în municipiul Câmpia Turzii, jud. Cluj.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 03.08.2021, NOVA POWER & GAS SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 8.000 Smc/h, pentru o putere instalată de 26 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 62386/18.08.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 300 Câmpia Turzii-Cluj II, PN 25 bar, printr-un racord DN 150, PN 25, cu lungimea de 0,011 km – existent.
NOVA POWER & GAS SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 77/08.02.2022, în care s-a stipulat că proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea este pusă în funcțiune.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorilor casnici, a instituțiilor publice și a agenților economici racordați la sistemul de termoficare existent în municipiul Câmpia Turzii, jud. Cluj.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 07.12.2023, NOVA POWER & GAS SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 30.000 Smc/h, pentru o putere instalată de 35 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 36788/26.04.2024.
Soluția de racordare din ATR constă în cuplarea la conducta DN 300 Câmpia Turzii-Turda, PN 25 bar, printr-un racord DN 300, PN 25, cu lungimea între 0,01 km – 0,1 km.
NOVA POWER & GAS SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 401/20.06.2024, în care, conform Ordinului ANRE nr. 8/2022, proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Solicitantul a informat că estimează punerea în funcțiune (PIF) în 2027.
Necesitatea și oportunitatea: Obiectivul constă în instalarea a 6 motoare termice fabricație INNIO Jenbacher, pe combustibil gaze naturale, în construcție staționară.
Scopul racordării la SNT: Construcția unei centrale electrice pe gaz natural pentru servicii de echilibrare.
Stadiul racordării la SNT: În data de 16.06.2022 ENERGY INNOVATIVE SOLUTIONS SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 10.500 Smc/h, pentru o putere instalată de 20 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 48204/17.06.2022.
Soluția de racordare din ATR constă în cuplarea la conducta DN 800 Crevedia -Podișor, PN 40 bar, printr-un racord DN 150, PN 40, cu lungimea între 0,01 km – 0,2 km.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitate și oportunitate: Obiectivul solicitării este determinat de necesitatea furnizării unor servicii tehnologice de sistem, respectiv de asigurare a unei rezerve de reglaj tertiar rapid, o centrală electrică cu 6 motoare pe gaz cu funcționare în ciclu simplu.
Scopul racordării la SNT: Construcția unei centrale electrice pe gaz natural pentru servicii de echilibrare SEN (capacitate 20 MWel).
Stadiul racordării la SNT: În data de 17.02.2022, S.C NSK INVESTMENT SERVICES S.R.L. a depus cererea de racordare la SNT pentru o stație de reglare măsurare cu capacitatea de Q = 5.500 Smc/h, pentru o putere instalată de 20 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Principiu (ATP) nr. 29012/11.04.2022.
Soluția de racordare din ATP constă în cuplarea la conducta DN 250 Racord alimentare gaz SRMP Focșani, PN 40 bar, printr-un racord DN 150, PN 40, cu lungimea între 0,01 km – 0,1 km.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitatea și oportunitatea: ROSERV GREEN ENERGY are în proprietate rafinăria Onești (fosta RAFO) unde a început un program de reconversie tehnologică, având ca obiectiv, printre altele, conversia energiei electrice obținute din surse regenerabile în Hidrogen verde.
Scopul racordării la SNT: Implementarea proiectului energetic de construire a unei instalații de electroliză a apei pentru obținerea Hidrogenului verde.
Stadiul racordării la SNT: În data de 09.07.2021 ROSERV GREEN ENERGY SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 12.000 Smc/h, pentru o putere instalată de 18 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 55276/21.07.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 400 RAFO ONEȘTI, PN 40 bar, printr-un racord DN 200, PN 40, cu lungimea între 0,01 km – 0,1 km.
ROSERV GREEN ENERGY SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 133/11.03.2022, în care, conform Ordinului ANRE nr. 172/2020, proiectarea și respectiv execuția obiectivului sunt în sarcina TRANSGAZ.
În prezent lucrarea se află în faza de achiziție publică.
Necesitatea și oportunitatea: THERMOENERGY GROUP SA este principala sursă de alimentare cu energie termică a consumatorilor casnici, a instituțiilor publice și a agenților economici racordați la sistemul de termoficare existent în municipiul Bacău. Societatea produce energie electrică pe care o injectează în Sistemul Energetic Național.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 28.06.2021 THERMOENERGY GROUP SA, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 23.000 Smc/h, pentru o putere instalată de 14 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 63488/24.08.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 400 Urechești – Bacău, PN 40 bar, printr-un racord DN 400, PN 40, cu lungimea între 0,01 km – 0,1 km.
THERMOENERGY GROUP SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 570/14.09.2021, în care, conform Ordinului ANRE nr. 172/2020, proiectarea și respectiv execuția obiectivului sunt în sarcina TRANSGAZ.
În prezent lucrarea este pusă în funcțiune.
Necesitatea și oportunitatea: Obiectivul solicitării îl reprezintă necesitatea alimentării cu gaze naturale a Centralei de cogenerare, hală producție și Depozit Logistic.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 30.07.2021, S.C. CIS GAZ S.A. a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitate de Q=4.000 Smc/h, pentru o putere instalată de 18 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 61220/13.08.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 500 Grup 12 Târgu Mureș – SRM CIC Târgu Mureș, PN 25 bar, printr-un racord DN 150, PN 25, cu lungimea între 0,01 km – 0,1 km.
ATR-ul a fost transmis electronic solicitantului în data de 31.08.2021. La transmiterea ATR-ului s-a solicitat comunicarea modalității de finanțare a instalației, respectiv din fondurile SNTGN Transgaz SA sau din fonduri proprii ale S.C. CIS GAZ S.A.
La data de 05.10.2021 s-a transmis spre analiză solicitantului, draft-ul de contract de racordare, la care nu s-a mai răspuns.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitatea și oportunitatea: Centrala electrică în ciclu combinat pe gaze naturale cu capacitate de 470MW, în incinta ALRO va eficientiza alimentarea cu energie electrică prin asigurarea unei rezerve sigure și continue pentru echilibrarea AEN de către operatorul rețelei electrice al noilor surse de energie regenerabilă în Sud-Vestul Olteniei, sprijinind tranziția României către o energie curată, fără emisii de gaze cu efect de seră.
Scopul racordării la SNT: Creșterea eficientei rețelelor SEN prin înlocuirea capacităților de producere energie electrică din cărbune cu noi capacități de producere energie electrică pe bază de gaze naturale.
Stadiul racordării la SNT: În data de 14.01.2022 S.C. CONEF S. A. a depus cererea de racordare la SNT nr. 3514/14.01.2022, pentru o stație de reglare măsurare cu capacitatea de Q = 80.000 Smc/h, pentru o putere instalată de 470 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Principiu (ATP) nr. 5161/20.01.2022.
Soluția de racordare din ATP constă în racordarea la ST, adică la conducta de înaltă presiune Ghercești – Jitaru, DN 600, PN 50 bar, a unui modul SRM de PN 50 bar cu o capacitate tehnologica de Q = 80.000 Sm /h (din solicitare), care va fi amplasat la limita zonei administrativ teritoriale a societății S.C ALRO S.A Slatina, jud. Olt, prin intermediul unei conducte de racord DN 400, PN 50 bar în lungime de aproximativ 3,95 km. ATP – ul a fost transmis solicitantului pentru realizarea studiului de fezabilitate.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitatea și oportunitatea: Pe platforma Uzinei Termice Midia se dezvoltă un proiect pentru construcția unei centrale în cogenerare, utilizând ca și combustibil gaz natural amestecat cu gaz combustibil din Rafinăria Petromidia.
Pentru alimentarea cu gaze naturale au fost considerate două surse, pentru redundanță: OMV Petromar și TRANSGAZ, pentru fiecare fiind prevăzută o Stație de măsurare-predare. Centrala va consuma gaz natural dintr-o singură sursă odată, niciodată din ambele simultan.
Scopul racordării la SNT: Centrala termoelectrică în cogenerare trebuie să fie capabilă să pornească și să funcționeze și în condițiile în care rețeaua de alimentare cu energie electrică (TRANSELECTRICA) este scoasă din funcțiune.
Stadiul racordării la SNT: În data de 24.08.2021 S.C. Rompetrol Energy S.A., a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 42.212 Smc/h, pentru o putere instalată de 75 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 69577/15.07.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 500 Racord de gaz PM Midia-Petromar, PN 40 bar, printr-un racord DN 300, PN 40, cu lungimea între 0,01 km – 0,1 km.
S.C. Rompetrol Energy S.A și SNTGN Transgaz SA au încheiat contractul de racordare nr. 754/26.11.2021, în care s-a stipulat că proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea se află în faza de execuție.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorului-Fabrica de cauciuc sintetic CAROM Onești.
Scopul racordării la SNT: Punerea în funcțiune a instalației de cogenerare în vederea asigurării cu abur și energie electrică a Platformei Industriale CAROM, în vederea reducerii costurilor din procesul tehnologic de producere cauciucului sintetic.
Stadiul racordării la SNT: În data de 26.11.2021, MAVGO HOLDING SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 6.000 Smc/h, pentru o putere instalată de 15 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 96084/16.12.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 400 Racord alimentare gaz SRMP RAFO Onești, PN 40 bar, printr-un racord DN 150, PN 40, cu lungimea între 0,01 km – 0,1 km.
ATR a fost transmis solicitantului. MAVGO HOLDING SRL nu a solicitat încheierea contractului de racordare la SNT.
Solicitantul NU a transmis Contractul de racordare semnat.
În prezent ATR-ul este expirat și solicitarea este clasată.
Necesitatea și oportunitatea: Stația de Cogenerare va fi principala sursă de alimentare cu energie termică și energie electrică a consumatorului- CHIMCOMPLEX SA Borzești-Sucursala Râmnicu Vâlcea, pentru fabricarea de produse chimice și producerea energiei termice sub formă de abur.
Scopul racordării la SNT: Alimentarea cu gaze naturale a două instalații de cogenerare: Instalație de trigenerare de înaltă eficiență de maxim 8 MWe și Instalație de cogenerare de înaltă eficiență de maxim 50 MWe. Ambele instalații de cogenerare au ca scop producerea de energie electrică și termică pentru acoperirea necesarului de consum propriu CHIMCOMPLEX SA Borzești-Sucursala Râmnicu Vâlcea.
Stadiul racordării la SNT: În data de 11.04.2021, CHIMCOMPLEX SA Borzești-Sucursala Râmnicu Vâlcea, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 36.000 Smc/h, pentru o putere instalată de 50 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 35475/07.05.2021.
Soluția de racordare din ATR constă în cuplarea la conducta DN 400 Schitu Golești-Drăgășani, PN 40 bar, printr-un racord DN 400, PN 40, cu lungimea de aproximativ 0,80 km.
CHIMCOMPLEX SA Borzești și SNTGN Transgaz SA au încheiat contractul de racordare nr. 400/28.06.2021, în care s-a stipulat că proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
În prezent lucrarea este pusă în funcțiune.
Necesitatea și oportunitatea: MASS GLOBAL ENERGY ROM SRL este câștigătorul licitației privind racordarea Termocentralei Mintia la Sistemul Național de Transport al gazelor naturale.
Scopul racordării la SNT: Realizarea unor capacități energetice noi cu o putere instalată de 1780 MWh.
Stadiul racordării la SNT: În data de 09.11.2022 MASS GLOBAL ENERGY ROM SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 315.000 Smc/h, pentru o putere instalată de 1780 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Principiu (ATP) nr. 90890/16.11.2022 De asemenea a fost emis ATR cu nr. 19570/05.03.2024.
Soluția de racordare din ATR constă în cuplarea la conducta DN 700 Hațeg – Băcia – Mintia, PN 40 bar, printr-un racord cu lungimea între 0,01 km – 0,2 km.
MASS GLOBAL ENERGY ROM SRL și SNTGN Transgaz SA au încheiat contractul de racordare nr. 172/14.03.2024, în care, conform Ordinului ANRE nr. 8/2022, proiectarea și respectiv execuția instalației de racordare sunt în sarcina solicitantului, iar proiectarea și execuția extinderii rețelei de transport a gazelor naturale sunt în sarcina TRANSGAZ.
În prezent lucrarea este etapa de construire a conductei DN 700 Hateg – Bacia – Mintia.
Necesitatea și oportunitatea: Azomureș S.A. este cel mai mare producător de fertilizanți din România, actualmente cel mai mare consumator industrial constant, circa 10% din consumul național din România.
Scopul racordării la SNT: Alimentarea Azomures cu gaz de presiune ridicată prin intermediul unui nou punct de ieșire din SNT.
Stadiul racordării la SNT: În data de 12.01.2024 Azomureș S.A., a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 100.000 Smc/h, pentru o putere instalată de 50 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 13078/14.02.2024.
Soluția de racordare din ATR constă în cuplarea la conducta DN 700 Band-Idrifaia (Zona Săușa), PN 40 bar, printr-un racord DN 400, PN 40, cu lungimea între 0,01 km – 0,1 km.
S.C. Azomureș S.A și SNTGN Transgaz SA au încheiat contractul de racordare nr. 382/10.06.2024, în care s-a stipulat că proiectarea și respectiv execuția instalației de racordare cad în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Necesitatea și oportunitatea: Obiectivul realizării investiției constă în asigurarea funcționării instalațiilor energetice existente, în condiții de siguranță, acestea trebuind să fie alimentate continuu și la parametrii constanți privind în special presiunea gazelor naturale.
Scopul racordării la SNT: Reducerea costurilor aferente combustibilului necesar producerii energiei termice și a costurilor cu distribuția gazelor naturale.
Stadiul racordării la SNT: În data de 08.02.2023 SC COLTERM SRL, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 5.000 Smc/h, pentru o putere instalată de 18 MWh.
În baza cererii de racordare, SNTGN Transgaz SA a emis Avizul Tehnic de Racordare (ATR) nr. 17032/06.03.2023.
Soluția de racordare din ATR constă în cuplarea la conducta DN200 Racord alimentare gaz SRMP Timișoara II, PN 40 bar, printr-un racord DN200, PN 40, cu lungimea între 0,01 km – 0,1 km.
Contractul de racordare nr. 265/26.04.2023 s-a încheitat în baza Ordinului nr. 8/2022, iar realizarea lucrărilor necesare racordării la SNT cade în sarcina solicitantului.
În prezent lucrarea se află în faza de proiectare.
Necesitatea și oportunitatea: Stația de Cogenerare va furniza energie termică și energie electrică în Municipiul Arad.
Se va construi o unitate agregată cu module generatoare, formată din 14 motoare termice pe gaz, de 1,568 MWel fiecare.
Scopul racordării la SNT: Alimentarea cu gaze naturale a noilor instalații de producție de energie electrică și producție de energie termică în cogenerare. Energiaelectrică produsă va fi furnizată în Sistemul Energetic Național iar energia termică va fi furnizată consumatorilordin Municipiul Arad.
Stadiul racordării la SNT: În data de 27.07.2020, CENTRALA ELECTRICĂ DE TERMOFICARE ARAD SA, a depus cererea de racordare la SNT, pentru o stație de reglare măsurare cu capacitatea de Q = 5.306 Smc/h, pentru o putere instalată de 18 MWh.
În baza cererii de racordare SNTGN Transgaz SA a emis avizul Tehnic de Racordare (ATR) nr. 44398/07.08.2020.
Soluția de racordare din ATR constă în cuplarea la conducta DN 400 Racord alimentare gaz SRM Arad III CET, PN 40 bar, printr-un racord DN 150, PN 40, cu lungimea de aproximativ 0,015 km.
CENTRALA ELECTRICĂ DE TERMOFICARE ARAD SA și SNTGN Transgaz SA au încheiat contractul de racordare nr. 564/17.09.2020, în care s-a stipulat că proiectarea și respectiv execuția obiectivului cad în sarcina solicitantului.
Solicitantul S.C. CET ARAD S.A. a cerut încetarea raporturilor contractuale deoarece este în procedura de insolvență.
Sursa foto. Trasngaz
